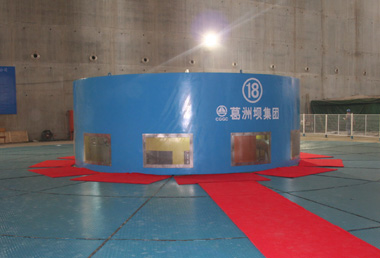

三峽工程第二臺全國產化70萬千瓦水輪機組發電指日可待。9月22日中午12時,葛洲壩集團安裝的三峽右岸電站18號機組首次啟動成功,順利進入試運行階段。
2006年7月29日,18號機組定子機座入場,2007年7月16日,18號機組轉子順利吊裝就位;8月9日全面啟動無水調試。
18號機組額定容量777.8兆伏安,最大容量840兆伏安,設計水頭85米。該機組是三峽右岸八臺國產機組中第一臺由東方電機股份有限公司制造的機組。此前葛洲壩集團安裝的26號機組由哈爾濱電機廠生產,兩臺機組機型、部分部件的質量、結構和參數等均有較大區別,安裝過程中的技術標準和施工工藝要求也各有不同,出現許多新的困難。
面對困難挑戰,承擔安裝任務的葛洲壩集團機電建設有限公司加大技術力量投入和工藝作風改進,全面實踐“安裝進度服從安裝質量、以安裝質量彌補缺陷”的施工方針,嚴格執行“精益求精、鍛造精品”的施工標準,制定了針對性很強的管理制度和完善的工藝措施,加大技術總結與創新力度,通過精細的技術消缺與創新改進,發現并消除了各種質量隱患,克服了種種困難,達到了預期的目標。今年4月,18號機組安裝現場被業主授予“三峽工程安全文明施工樣板工作面”榮譽稱號,這是三峽右岸電站開工以來的第一個安全文明施工樣板面,也是右岸電站機組安裝工地唯一獲此殊榮的大型水輪機發電機組。
目前,18號機組在總裝調試過程中的各項技術指標都在優良范圍內,達到高于國家標準的“三峽標準”。通過專家組的檢查,確認18號機組整體質量狀況良好,可以開始有水調試。隨后,18號機組將進行帶負荷試驗、甩負荷試驗以及72小時試運行。72小時試運行成功后,機組將正式投入商業運行。
據了解,三峽右岸八臺國產70萬千瓦機組全部由葛洲壩集團安裝,其中,26號機組已于今年7月10日正式投產發電,25號機組已進入總裝調試階段,預計今年10月投產發電,其它5臺機組的安裝也都按照計劃工期穩步推進。
