新華社三峽工地6月6日電(記者張先國、皮曙初)6日16時整,三峽工程三期圍堰爆破拆除現場指揮張曙光、邢德勇同時按下兩個紅色的按鈕。幾秒鐘后,現場一陣密集的“噼啪”巨響。
記者在現場看到,巨大的堰塊如同多米諾骨牌,從北向南依次匍匐入江,江面上頓時巨浪翻騰,水花飛濺。十幾米高的巨浪從爆破處向上游奔騰而去,巨浪發出虎嘯獅吼般的咆哮聲,激起無數的水花。
爆破結束后,記者在現場看到,有一塊堰塊沒有傾倒。據現場技術人員介紹,在爆破前,網絡沒有檢測到40發雷管,預計有一塊不會傾倒,但考慮到這一塊堰塊不會影響爆破效果和大壩擋水效果,因而按預定計劃實施起爆。下一步,將對這一堰塊采取水下爆破的方式予以拆除。
16時10分,中國長江三峽工程開發總公司總經理、爆破總指揮李永安宣布:“三峽三期RCC圍堰爆破拆除成功!”指揮部隨即響起雷鳴般的掌聲。(完)
“驚天一爆”不同凡響
新華社三峽工地6月6日電(記者張先國、皮曙初)“轟隆隆——轟隆隆——”,6日16時,三峽大壩壩前最后一段擋水圍堰傾覆江中,震耳欲聾的巨響激蕩在西陵峽口。
爆破持續12.888秒,專業人士分辨出爆破聲共有900多響。近192噸炸藥掀翻18萬多立方混凝土,剛建成17天的三峽大壩全線啟用,三峽工程邁向新階段。
12.888秒,世界爆破史上的驚人一筆。此次爆破規模、難度均為世界同類施工所罕見,為此,施工單位在堰體中間預留藥室填埋炸藥,通過數碼雷管,以毫秒為單位控制藥室起爆順序,從而使爆炸能量像巨斧一樣砍斷堰體。這一技術為世界爆破領域首創。
12.888秒,三峽三期圍堰短暫的告別禮。三期圍堰1256天運行期間,保證了右岸大壩和右岸電廠正常施工;還與左岸大壩一起擋水,保證蓄水至135米高程,左岸電站提前一年發電,至今比原計劃增發電量380多億度。
12.888秒,圍堰與大壩進行“擋水接力”的歷史性瞬間。大壩全線擋水,意味著三峽工程提前兩年發揮防洪功能,機組能在高水頭下滿負荷出力,上游航道進一步改善。這些效益的發揮,正是建設者們不舍晝夜的勞動結晶。
西陵峽口巨聲回響,“高峽平湖”驚濤拍岸。中國長江三峽工程開發總公司總經理、圍堰爆破總指揮李永安說:“今天的爆破不同凡響,今后我們還要繼續努力,把三峽工程建成不同凡響的國際一流工程?!保ㄍ辏?/font>
[新華社三峽快訊]
16:16 第十五號堰塊未傾倒,技術人員分析,主要原因是40發雷管未激活,這在預想之中,對此次爆破效果沒有影響,下一步將通過水下爆破的方式拆除。
16:13 總指揮李永安對新華社記者說:三峽工程三期圍堰的爆破拆除,標志著三峽工程由圍堰擋水發電期,轉入大壩全線擋水發電期。
16:12 總指揮李永安對新華社記者說:三峽工程三期圍堰的爆破拆除,標志著三峽工程由圍堰擋水發電期,轉入大壩全線擋水發電期。
16:10 爆破組邢德勇報告:圍堰爆破拆除完畢。監測組吳新霞報告:監測正常、大壩運行正常。各單位報告,情況正常。
16:10 新華社記者黎昌政剛剛獲悉,三峽船閘設備重新啟動,等待解除海事部門水上臨時交通管制,以恢復船閘運行。

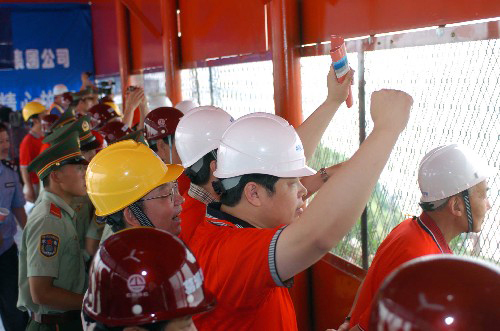

6月6日,三峽工程三期圍堰爆破成功。這是現場工作人員歡呼慶祝。 新華社記者 郝同前 攝
16:10 16時10分,總指揮李永安宣布:“三峽三期RCC圍堰爆破拆除成功!”指揮部響起雷鳴般的掌聲。
16:05 新華社記者周夢榕在離大壩不遠的鳳凰山頭看到,爆炸過后,江浪從大壩向上游江面快速傳播,岸邊的白色浪花順山勢爬高到四五米。
16:04 爆破后,指揮部里一片歡呼,人們爭相往前湊,爭睹江面。記者們的相機咔嚓作響。
16:02 記者在現場看到,有一個堰塊沒有傾倒。
16:01 16時01分,新華社記者皮曙初在偏巖子上看到,巨浪從爆破處向上游奔騰而來,直撲偏巖子腳下,激起的水花直躥至十多米高。

6月6日16時10分,三峽三期圍堰爆破拆除總指揮李永安宣布三峽工程三期圍堰爆破成功。這是爆破開始瞬間。 新華社記者 鮑菲菲 攝
16:00 按鈕按下幾秒鐘后,突然,只聽一陣密集的噼叭巨響,巨大的堰塊如同多米諾骨牌,從左至右依次匍匐入江,江面上頓時巨浪翻騰,水花飛濺。圍堰內的江水隨之洶涌而出。
16:00 16時整,三峽三期圍堰爆破拆除現場指揮張曙光、邢德勇同時按下兩個紅色的按紐。指揮部里鴉雀無聲,所有人都屏住了呼吸,目不轉睛地注視圍堰。
15:58 副總指揮楊繼學開始倒計時:十,九,八,七,六,五,四,三,二,一,啟爆!
15:58 15時58分,三峽三期圍堰爆破拆除總指揮李永安:“現在我下達起爆命令,按計劃進行!”隨后,現場響起了第三次警報,這次警報是起爆信號。
15:55 15時55分,副總指揮曹廣晶向總指揮李永安報告:“李總指揮,三峽三期RCC圍堰爆破拆除警戒和起爆準備工作已全部到位,請指示!”
15:50 15時50分,三峽船閘所有設備停止運行。三峽船閘管理處副處長施惠麗對新華社記者黎昌政說,這是確保船閘安全的需要。
15:40 爆破施工組邢德勇報告:爆破施工準備完畢!其后,各單位陸續報告,各項準備工作均準備完畢。
15:40 第二次警報響過后,副總指揮曹廣晶和警戒區的聯絡:“請各組報告爆破準備情況,聽到請回答,聽到請回答?!?/p>
15:40 15時40分,聯絡員廣播:“各單位請注意,現在開始拉第二次警報,現在開始拉第二次警報?!彪S后,警報響起。這次警報為準備信號。
15:32 擔任“三峽工程三期碾壓混凝土圍堰爆破拆除工程”的總指揮是三峽總公司總經理李永安,副總指揮是曹廣晶、楊繼學,現場指揮是張曙光、邢德勇。
15:32 今天觀摩爆破的各方嘉賓約有1000人,但壩區的多霧天氣可能影響觀摩效果。
15:32 新華社記者皮曙初從偏巖子看到,為防止粉碎性爆破時碎石塊飛出,施工人員已經在離右岸最近的5號和6號堰段上覆蓋了寬寬的皮帶。
15:30 第一聲警報響過后,爆破點1000米范圍內的執勤人員、武警戰士全部撤離到安全地帶或就近尋找掩體保護。
15:30 15時30分,現場開始拉第一次警報。隨后,刺耳的警報聲響起。這次警報為預告信號,間斷鳴三次長聲,歷時100秒。
15:28 數碼雷管里都裝有微型電腦芯片,能設定各自不同的爆破響應時間,而且每發雷管都有身份采集,哪一發有問題“一目了然”。
15:26 至15時25分,三峽電廠對左岸機組的全面安檢結束。為保證電廠運行安全,根據國家電網調度中心調度,8臺機組停止運行,另6臺機組運行正常。
15:26 15時20分,圍堰上游10公里水域左右沿江岸線145米高程以下人員、牲畜清場完畢,水上設施設備安全防護工作準備完畢。
15:24 此次爆破采用的乳化炸藥性能穩定,即使旁邊有明火也不易引爆,爆破不是用雷管直接引爆炸藥,而是先用雷管引爆起爆彈,再通過起爆彈引爆乳化炸藥。
15:24 爆破采取“兩端粉碎、中間傾倒”方案,首先用粉碎性爆破切斷15號堰塊與縱向圍堰的聯系,緊接著,從15號到14號,再到13號,依次整塊爆破。
15:22 這次爆破所用炸藥本身不含有毒成分,并且爆炸后不產生固體物質,全部燃燒,是真正的環保炸藥。
15:22 此次爆炸所用炸藥為高威力乳化炸藥和卷裝炸藥。所用的2534發雷管則全部是數碼雷管。
15:22 與大壩平行的橫向圍堰分為15塊,以右岸山體為起點,依次編號。爆破的對象是5號至15號堰塊,要炸掉的堰體共有18多萬立方米。
15:18 15時15分,施工人員結束爆破拆除工程最后一次檢查工作。
15:16 有關部門共設立振動監測點144個,水擊波監測點32個,對爆破進行振動、動力應變、噪聲、聲波等監測,其中對大壩3個進水閘口進行重點監測。
15:14 此次爆破除了向堰內充水,在大壩和圍堰之間形成一道水下屏障外,還通過設置沙墊和氣泡帷幕,防止爆破產生的飛石和水擊波危及大壩安全。
15:10 驅魚船靠岸。譚細暢博士對新華社記者沈翀說,將對收集到的數據進行深入分析,以對三峽庫區水生生物組成作更精細的分析。
15:06 15時05分,現場廣播站開始啟用,廣播員開始介紹爆破類型、警戒范圍等。葛洲壩集團在5公里范圍內每隔300米設置了一個高音喇叭。
15:06 三峽大壩上游水面臨時交通管制將持續到17時,期間上游8公里為禁航水域,所有船舶不得航行、作業。上游8至16公里為警戒水域。
15:04 15時,三峽大壩上游水面開始實行臨時交通管制,三峽海事部門派出的6艘海事巡邏艇已分布在預定水域。目前警戒范圍內已看不到其他船舶。
15:02 新華社記者黎昌政獲悉,15時整,南線船閘關閉,至此,南線船閘和北線船閘均已關閉。
15:00 新華社記者馮誠、田建軍在右岸大壩壩頂看到,除觀測區外,實施警戒后的右壩段空無一人。位于壩前的圍堰基坑經過充水后,只露出不到1米的堰體。
15:00 15時,“驅魚作業”結束。譚細暢博士通過對比趕魚前后數據,欣喜地宣布,已將區域內90%以上的魚類驅逐出危險區,“驅魚作業”取得成功。
14:56 三個觀測區一個設在偏巖子上的指揮部,一個在右岸大壩壩頂,另一個位于左岸方向的隔流堤上。
14:54 14時50分,爆破現場指揮人員、觀摩爆破的代表及采訪爆破的記者陸續到達爆破現場周邊的三個觀測區。
14:50 14時40分,驅魚船再次掉頭駛向圍堰前水域,進行驅魚后的最后探測,此次獲取的數據將與前一次探測進行比對,以確認是否將魚群趕出圍堰前危險區。
14:50 14時35分,兩艘驅魚船在離圍堰200多米的水域交叉對開,時速只有2公里左右,技術人員使用電趕攔魚機給魚群發“警報”。
14:34 三峽船閘管理處副處長施惠麗說,上行船閘比禁航時間提前半小時關閉,是為了上行船只能在爆破前駛離禁航區域。
14:32 14時30分,三峽北線船閘關閉,禁止船只上行。
14:22 三期圍堰爆破現場離大壩只有60米左右,爆破在深水中進行,總裝藥量近192噸,爆破規模、技術難度均為世界水電施工史上所罕見。
14:22 三峽工程完工后,總裝機容量將達2240萬千瓦,規模為世界在建水電站之首,此外還能改善長江上游通航條件。
14:22 三峽工程完工后,水庫正常蓄水位高程為175米。防洪庫容為221.5億立方米,防洪效益為世界水利工程之最。
14:22 三峽大壩全線到頂后,5月23日,國務院三峽樞紐工程驗收組作出了三峽大壩具備全線擋水條件、右岸上游圍堰可以破堰進水的驗收報告。
14:16 新華社記者王璐、皮曙初、郝同前等已到達指揮部。為防止被爆破可能出現的飛石砸傷,攝影記者和攝像記者只能躲在約兩平方米的小鐵皮屋里拍攝。
14:14 1994年三峽工程正式開工。1997年11月8日,三峽工程勝利實現大江截流。2006年5月20日,三峽大壩全線建成。
14:09 至14時,爆破警戒區警戒人員陸續到位。警戒區范圍包括圍堰下游方向陸上1000米、上游方向陸上2600米,壩上水面10公里。
14:03 13時55分,新華社記者沈翀在驅魚船上看到,水下不時發出電擊聲,驅魚船“耕”出長長的細浪。
13:47 兩艘驅魚船采取與圍堰平行的路線交叉對趕,將危險區內的魚群驅趕至500米外??刂崎g內的監視器顯示水下形成的脈沖電場正在驅趕魚群離開。
13:45 兩艘驅魚船駛近圍堰前水域。
13:25 圍堰的主要作用是在河流中構筑一個封閉的隔水區域保證施工在干地上進行。三期圍堰之所以采用混凝土澆筑,主要是為了保證水庫能蓄水至135米,機組能發電。
13:23 圍堰爆破之后,三峽三期工程建設還要實現右岸廠房施工、導流底孔封堵、地下廠房建設、船閘完建、升船機建設等一系列重要建設目標。
13:21 三峽大壩的修建影響到6種國家珍稀瀕危水生生物:白鱀豚、白鱘、中華鱘、長江鱘、江豚和胭脂魚。近年來,三峽建委已對影響區水生生物進行了嚴密監測。
13:19 “驅魚作業”采用電趕攔魚機,即通過運用對魚類無任何傷害的高壓脈沖電,通過水下電極建立起迫使魚類產生回避反應的水下電場讓魚類“逃跑”。
13:13 為了避免爆破沖擊波傷及圍堰附近水域內的珍稀魚類,三峽總公司在爆破前組織“驅魚作業”。13時05分,兩艘驅魚船準備駛向圍堰前水域驅魚。
13:07 指揮部設在距圍堰300米一個名叫“偏巖子”的大壩右岸小島,為保證安全,指揮部所用的兩間房,一間是鐵皮房,另一間用鐵絲網包裹。
13:03 至6日13時,“三峽三期碾壓混凝土圍堰爆破指揮部”正式啟用。
13:01 目前,圍堰爆破拆除工作準備就緒,爆破現場已經實行嚴格封閉管理,爆破影響區警戒工作即將展開。爆破任務由葛洲壩集團公司承擔。
12:59 三期圍堰爆破拆除后三峽大壩將正式啟用全線擋水,提前兩年發揮防洪能力。今年汛后水庫將蓄水至156米水位后,可實現預留防洪庫容110億立方米。
12:53 碾壓混凝土圍堰的爆破拆除,意味著三峽大壩壩前最后一個擋水臨時建筑物功成身退,三峽工程從“圍堰發電期”進入“初期發電期”。
12:51 三峽工程三期上游碾壓混凝土圍堰將于6日16時爆破拆除,新華社記者在現場將以滾動報道形式報道這一盛況。新華網將實時報道爆破拆除過程。
[背景資料]
三峽圍堰準備就緒6日16時拆除 號稱"天下第一爆"
